漳州后石电厂两大技改项目全部投产 |
||||
|
||||
|

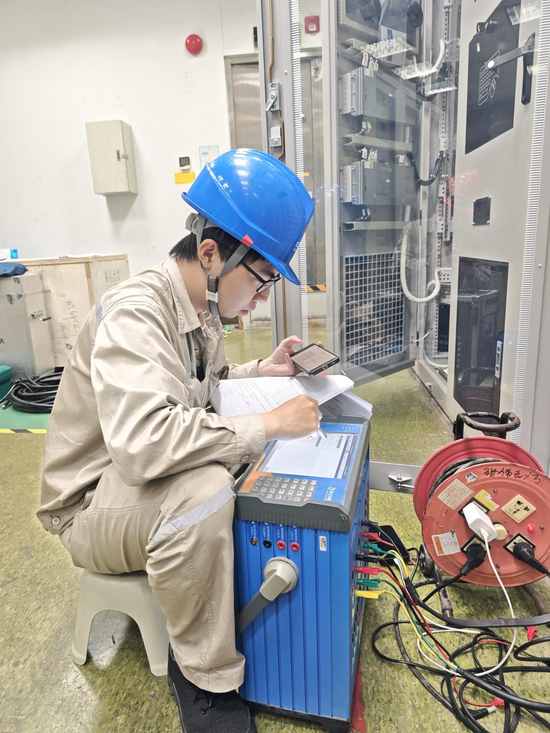

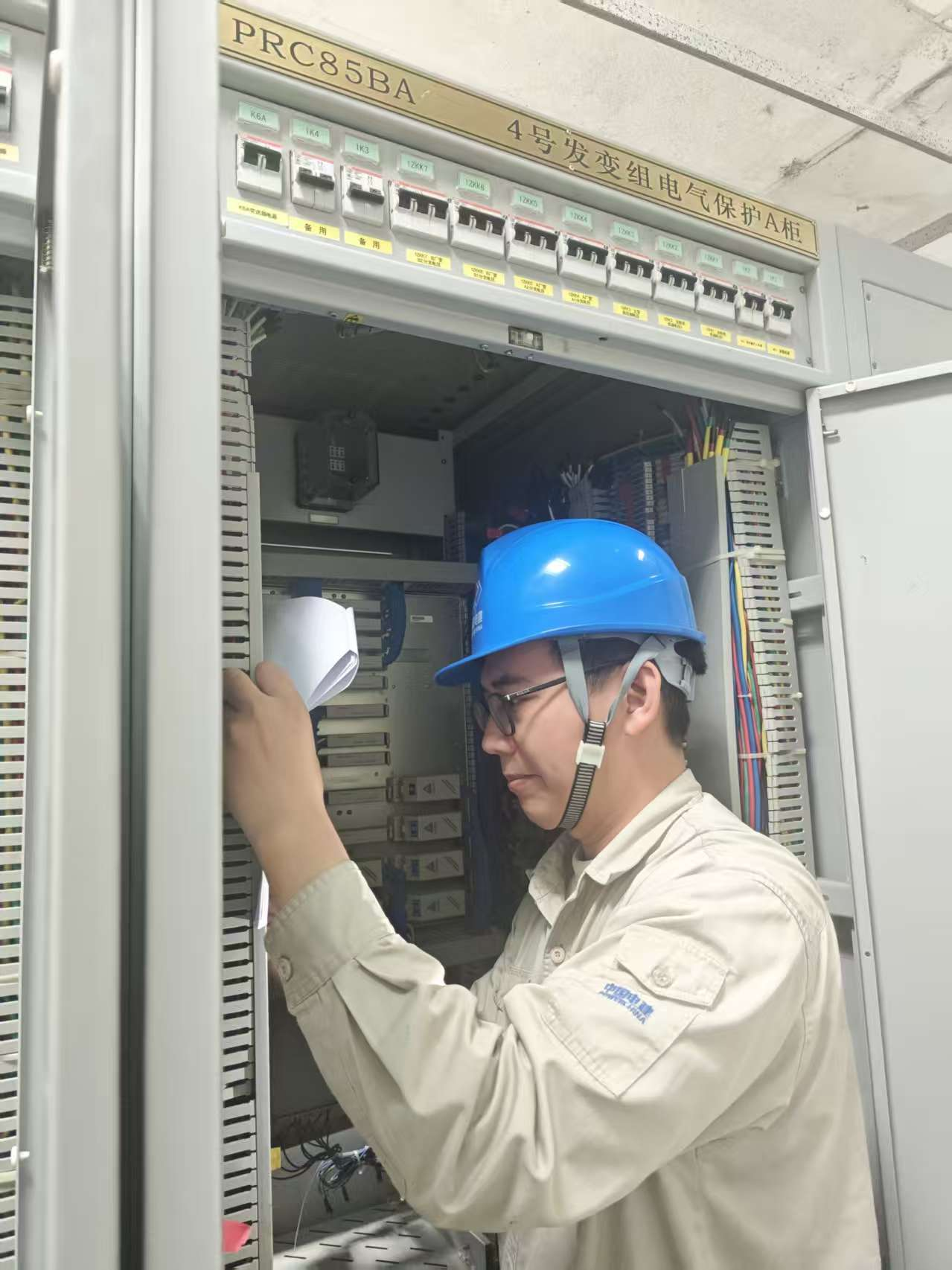

近日,漳州后石电厂500千伏线路保护及第四串断路器保护及LCP控制盘改造、4号机发变组保护改造两大技改项目全部竣工,电厂正式投运。该项目由检测调试院负责实施。其中,4号机发变组保护改造是公司首次承接该类型任务,填补了大型机组发变组保护专项改造领域的经验空白。 两项改造分工明确、交叉作业多、技术标准严苛。500千伏线路保护及第四串断路器保护及LCP控制盘改造于5月7日开工,6月10日投产,主要对升压站涉网设备进行升级,有效解决了原有设备老化问题,大幅提升了电厂涉网系统的稳定性。4号机发变组保护改造于5月13日开工,6月21日投产,是本次技改的核心工程。 施工期间,升压站GIS开关室高温闷热、设备密集、空间密闭,作业环境异常艰苦。全体参建人员无惧“烤”验,主动开启“白加黑”攻坚模式,在设备拆卸、回路核查、安装调试各环节全力抢拼。更棘手的是,图纸设计与现场实际存在多处偏差,参数标注也有误——如果照图施工,将面临设备匹配偏差、保护逻辑出错、运行安全隐患等风险。面对这道“技术考题”,调试人员没有坐等整改,而是迎难而上,逐一核查现场设备,逐条核验保护参数,手工修正图纸误差、优化施工工艺。最终,全部图纸问题完成校核整改,设计偏差带来的风险被彻底排除,施工质量精准受控。 从开工到投产,四十余天时间里,项目团队始终坚守安全、质量、进度三条底线,每日细化施工任务,统筹推进安全规范、设备质量、工艺标准三道关口。高温下挥汗如雨,图纸前通宵达旦,正是这种“钉钉子”般的韧劲,使两个项目逐一攻克工期紧张、技术复杂、业主临时增量等难题,在预定时间内高标准、高质量完成全部改造任务。 此次漳州后石电厂两大技改项目的全面竣工投产,不仅有效升级了电厂核心设备性能,优化了机组保护逻辑,大幅提升了厂区电网和发电机组的安全性、稳定性与智能化水平,也让公司在大型机组发变组保护改造领域实现了“从0到1”的突破,进一步丰富了电力技改施工体系,为后续承接同类高端项目积累了宝贵实战经验。 下一步,检测调试院将总结提炼本次施工经验,优化技术方案,持续深耕继电保护改造等核心业务,以更精湛的技术和更务实的作风,为区域电网安全稳定和电力能源高质量发展保驾护航。 |
||||
